香港不少单位的卫生间,用了十几二十年,砖缝发黑、排水变慢,甚至楼下天花板开始出现水渍,就到了要翻新的时候。卫生间翻新与一般房间不同:工程大部分藏在瓷砖底下,包括防水层、供水管与排水管,一旦封好就再也看不见;部分工序也受法例规管,要由持牌或注册人士负责。这篇指南按施工顺序,整理香港屋宇署、水务署、机电工程署与环境保护署的现行要求,讲解全拆与砖上铺砖的分别、哪些工序要申请、防水要做多高、铺砖之前必须完成的两项测试、浴缸改淋浴间与热水器的选择,以及工期与报价要写清楚的地方。至于干湿分离、小空间规划一类的设计取舍,可参考我们的浴室设计指南。
先答几条最常问的问题
- 卫生间翻新要多久?没有法定工期。按业界资料,全拆重做一般约两至四周,视乎范围。防水涂层要时间干透,蓄水测试也要时间,这两步不应为了赶工而压缩。
- 可以不拆旧砖,直接铺新砖吗?技术上可以,但旧砖底下的防水层、供水管与排水管会原封不动。如果翻新是因为渗水、排水慢或水管老化,砖上铺砖解决不了问题。
- 移动马桶位置要申请吗?一般不用报批图则,但属于小型工程:改动地面以上的排水管道,要由订明注册承建商进行,并按级别向屋宇署提交表格。原位更换马桶、洗手盆或浴缸,则属于豁免工程。
- 卫生间防水要做多高?不用报批图则的卫生间翻新,法例没有指定高度。屋宇署的基准是地面全覆盖、每面墙至少300毫米、浴缸与淋浴范围2,200毫米、洗手盆后方1,100毫米,是最好的官方参考。
- 卫生间可以装插座吗?可以,但按机电工程署的工作守则,插座要设在距离浴缸或淋浴盆0.6米以外,并由30毫安的漏电断路器(香港俗称“水气掣”)保护;灯、排气扇与电热水器的开关,应装在卫生间外面。
全拆,还是砖上铺砖?
- 楼下天花板或相邻墙面已出现渗水迹象,或你无法确定原有防水的状况;
- 供水管老化,例如1995年底之前落成、从未全面换管的楼宇仍在使用的镀锌铁管,或你本来就打算改动水管位置;
- 要移动马桶、淋浴位置或地漏;
- 旧砖大面积空鼓(敲起来声音空洞,代表砖已与底层脱离)或出现裂纹。
哪些工序要申请、由谁负责
- 铺砖、抹灰、原位更换洁具:属于香港《建筑物条例》下的豁免工程,不用屋宇署批准,也不用聘请注册承建商,但仍要符合排水、结构与消防安全方面的建筑规例。原位更换马桶、洗手盆或浴缸,以及更换非埋置的内支管,都在此列。
- 移动马桶、淋浴或地漏:改动地底以上的排水渠属于小型工程,须由订明注册承建商进行。新管只接驳到主管道现有接口的,一般属第III级项目3.23,完工后14天内向屋宇署提交表格MW05;涉及主管道本身或埋置管道的,属第II级项目2.30,须在动工前至少7天提交MW03,完工后14天内提交MW04。属于哪一项,由承建商按现场情况确认。屋宇署表示,会加强巡查单位内改动排水的小型工程。
- 加厚地面:为了埋管或找坡而铺设实心地台,从结构楼面算起加厚超过25毫米,属于小型工程项目3.41,超出其限制则属第I级项目1.44。
- 需要报批图则的情况:涉及结构,例如拆改结构墙、梁或柱,须委任认可人士及注册结构工程师报批图则(香港称“入则”),取得屋宇署批准及同意。把卫生间改成没有窗的“黑厕”,同样要由认可人士报批,并以人工照明、机械通风及永久通风申请豁免。
- 供水管:按香港《水务设施条例》,建造、安装、改动或拆除内部供水系统,须事先取得水务监督的书面许可,一般由持牌水喉匠申请,并由“指定人士”施工,即持牌水喉匠、注册水喉技工,或在他们指示及监督下工作的人。例外的是水务署所指的“性质轻微的工程”,例如原位以同类材料更换水管或配件、更换马桶与水箱、更换同类型的热水器、更换水龙头垫圈;但凡以软焊接驳铜管,一律不属轻微工程。
- 电力:固定电力装置的新装、改动或加装,须由注册电业承办商聘用的注册电业工程人员进行,完工后、通电前检查及测试,并签发完工证明书(表格WR1)。证明书由业主保存,不用交机电工程署。
- 燃气:安装或改动燃气热水器,必须由注册气体工程承办商聘用的注册气体装置技工进行;自行安装属违法。
- 大厦管理处:大厦守则一般要求业主先申请装修许可、缴交按金,并订明施工时间与清运废料的安排。这些来自大厦公契与守则,各大厦不同,要向管理处索取最新版本。涉及外墙排水管等公用部分的工程,也要先取得业主立案法团或管理公司同意。
施工顺序与工期
- 准备:查阅图则、向管理处申请、确定设计与材料。属第II级小型工程的,要在动工前至少7天通知屋宇署;需要水务监督许可的水管工程,也要先由持牌水喉匠申请。

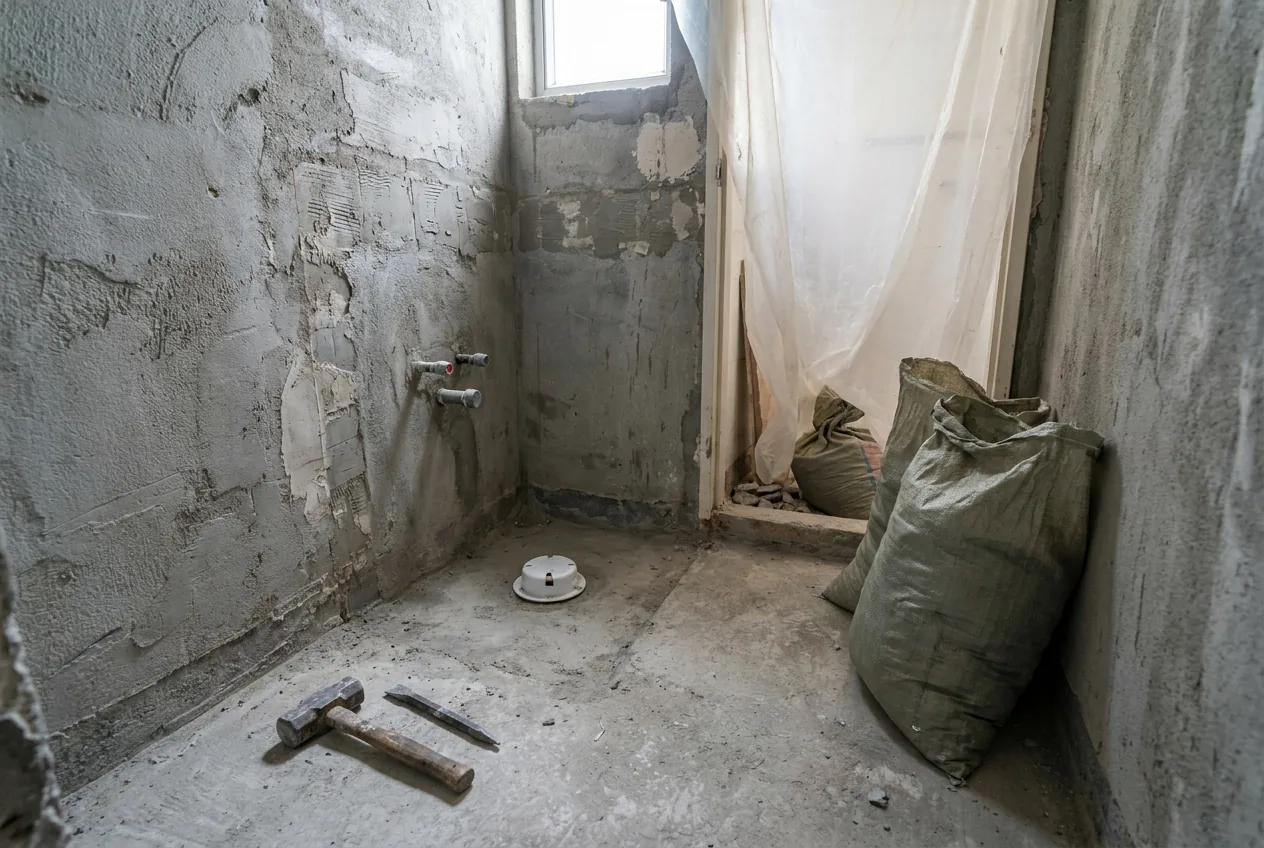

- 保护与拆除:保护电梯大堂、走廊与相邻房间,拆除洁具、旧砖与砖底,并封好排水口,以免碎料掉进管道。

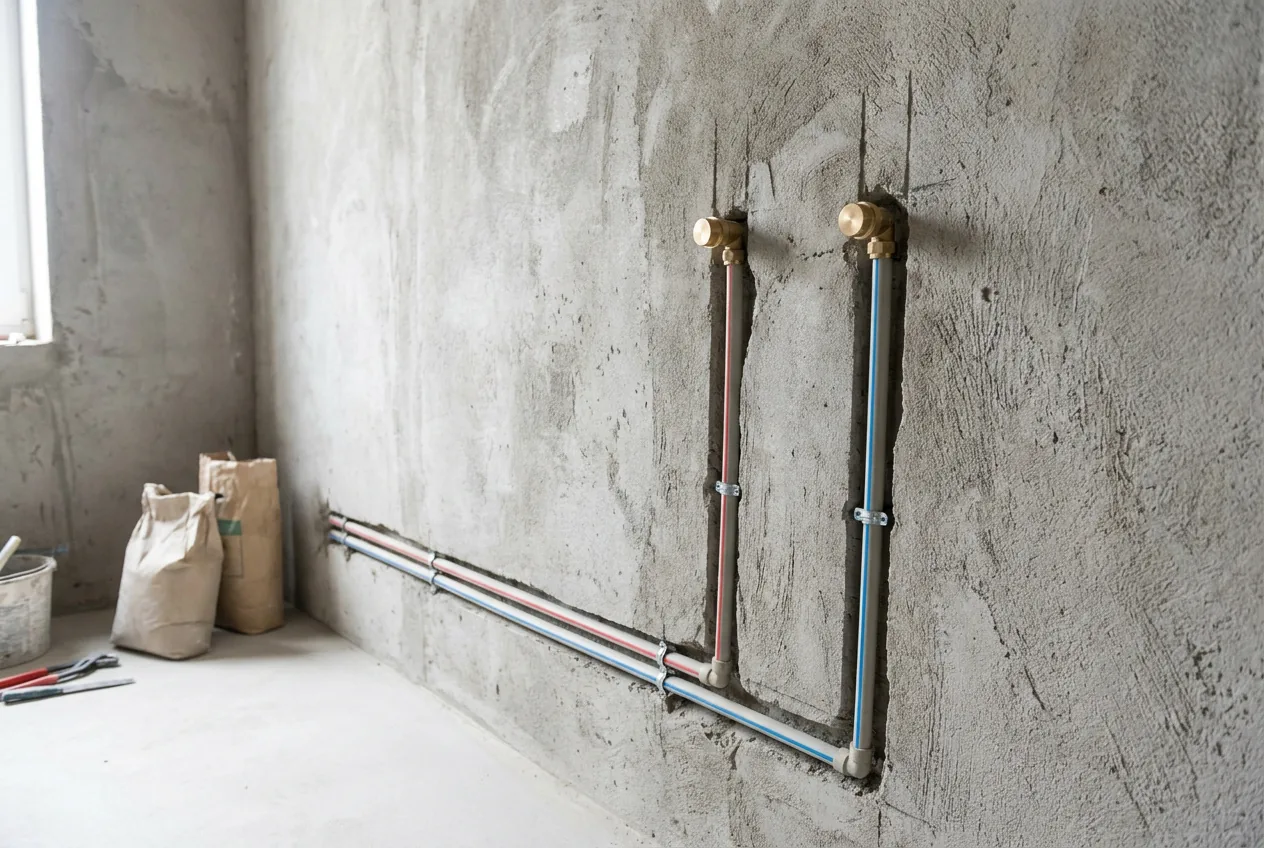

- 排水、供水与电力:按设计铺设排水管、冷热水管与电线管。供水管在封墙前试压;电力部分由注册电业工程人员施工。
- 地面与坡度:重新抹灰找平,做好流向地漏的坡度。
- 防水与蓄水测试:分层涂刷防水,干透后做蓄水测试,通过了才进入下一步。

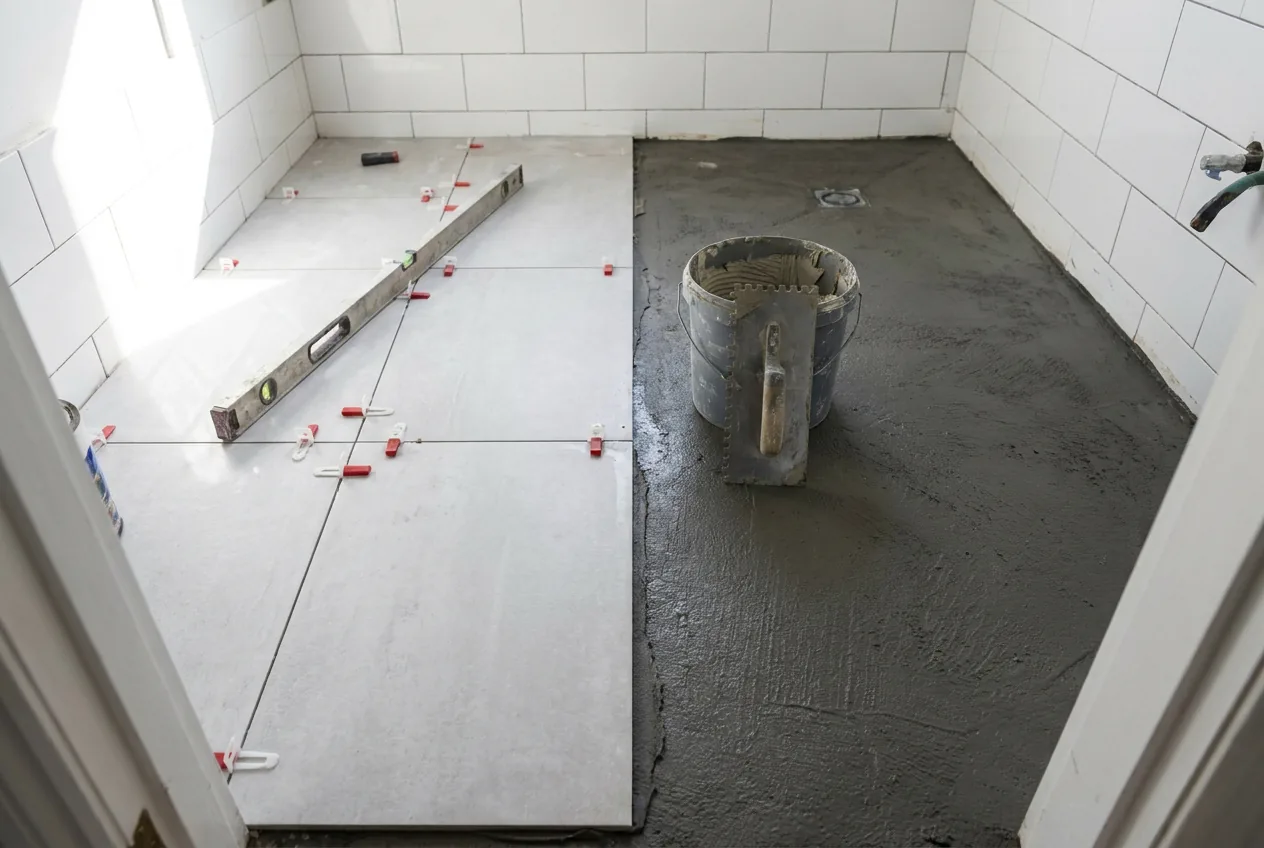

- 铺砖:铺墙砖与地砖、填缝,期间保护好已完成的防水层。
- 吊顶与洁具:装吊顶、灯与排气扇,再安装热水器、马桶、浴室柜与水龙头。淋浴玻璃一般在铺砖之后才量尺寸定制。
- 测试与交接:测试排水、水压、热水与电力,打玻璃胶,处理执漏清单;收齐表格WR1、小型工程完工表格的副本,以及(如适用)水务署的完工文件。小型工程的完工表格,要在完工后14天内提交屋宇署。
防水:做多高、怎样做
- 防水覆盖整个地面,并沿每一面墙上翻至少300毫米;
- 浴缸与淋浴范围的墙面,至少2,200毫米;
- 洗手盆旁边或后方的墙面,至少1,100毫米,或高出洁具300毫米,以较高者为准。
铺砖之前的两项测试:试压与蓄水
- 供水管试压:埋墙的供水管在安装之后、封入水泥之前,以最高供水压力的1.5倍测试至少1小时,香港报价单上有时写作“谷磅”。水管一旦封入墙身,日后漏水就要拆砖才修得到。

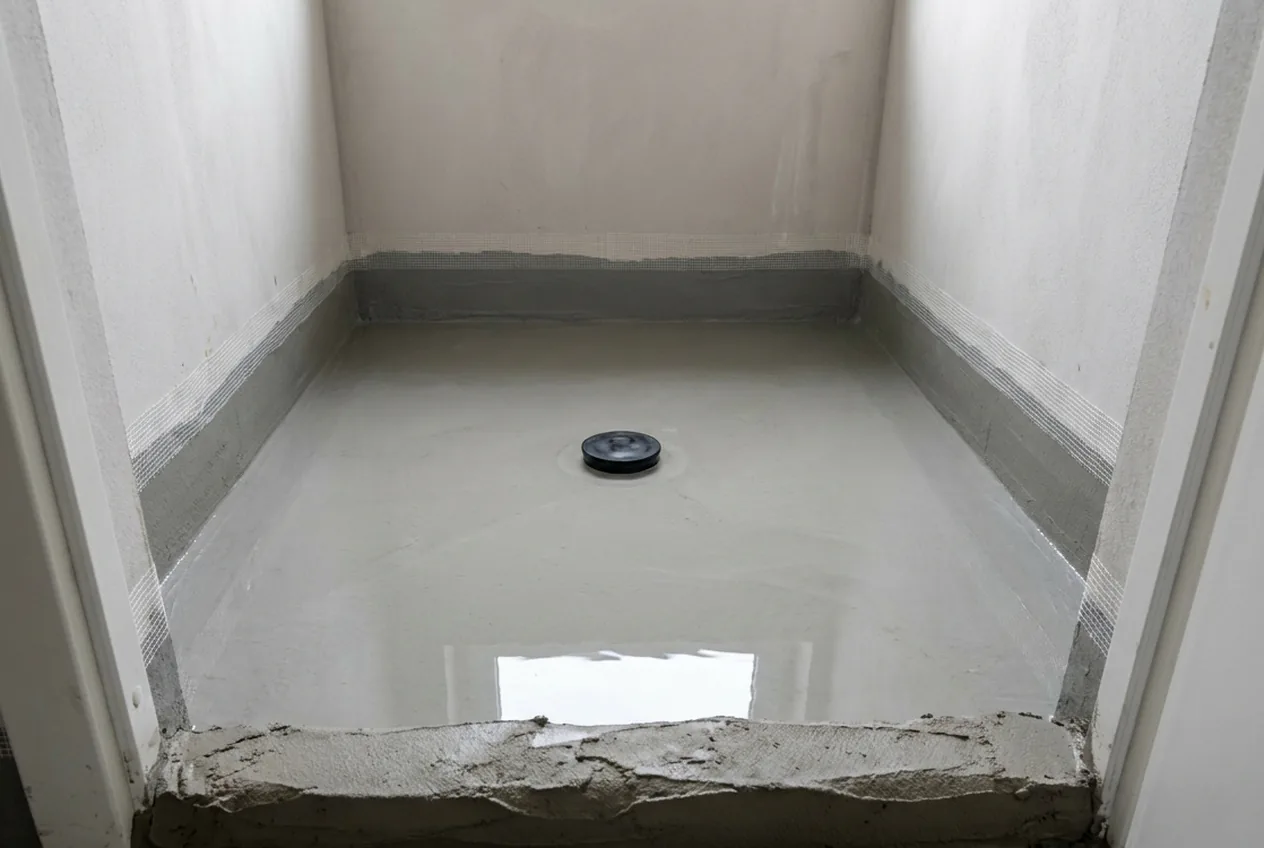

- 蓄水测试(内地常称闭水试验):防水完成并干透后,用塞子堵好地漏,在门口做一道临时挡水,在整个地面注入浅水并标记水位,静置一段时间后,检查水位有没有下降、楼下天花板有没有水渍。法例没有订明测试时间;屋宇署的指引,是按防水材料生产商的测试程序与验收准则进行。香港业界的做法,视乎公司由8小时至48小时不等,而测量业在调查工作中采用的专业基准是24小时。
铺砖、坡度与存水弯
- 坡度:地面坡度在找平时做好,淋浴范围的水要自然流向地漏,而不是积在地上。
- 门槛石:它的作用是把水留在卫生间之内,所以卫生间地面要比门外低,完成后的砖面也不应高过门槛石。
- 大砖:大块瓷砖缝少、看起来整齐,但对底层的平整度要求更高;铺砖时使用找平夹,可减少相邻砖面的高低差。
- 空鼓:砖底粘结剂不足或不均、底层没有清理干净,是空鼓的常见成因。这要在铺砖时避免,而不是事后在砖面注胶。
- 存水弯:每个马桶、浴缸或淋浴盆、地漏与洗手盆,都要有有效的水封,例如设有防虹吸装置的存水弯,以免下水道的臭气入屋。屋宇署提醒,改动卫生间布局时,不可拆掉防虹吸管,或附有防虹吸气阀的瓶式存水弯,也不可加装违规排水管。

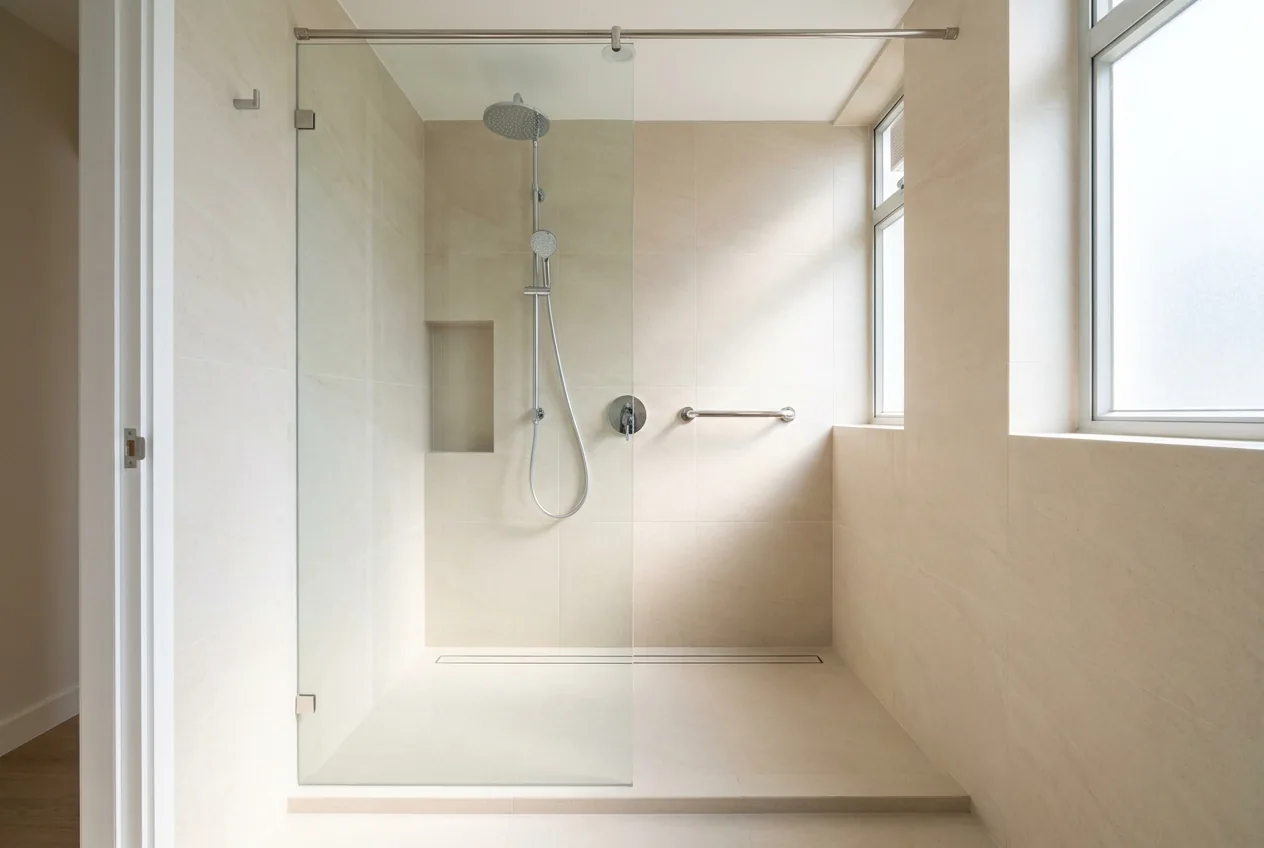

浴缸改淋浴间
- 排水:沿用浴缸原有的排水口,一般属于更换洁具与饰面的豁免工程;要移动排水口或排水管,就属于前述的小型工程。为找坡而把地面加厚超过25毫米,也属于小型工程。
- 门槛与坡度:无门槛入口最容易踏入,但需要足够的地面厚度做坡度;做不到的话,可以用一条矮挡水条,同样要算好排水。
- 玻璃:一块固定玻璃屏加开放式入口,比推拉门简单。钢化玻璃有可能因硫化镍杂质而自爆,屋宇署的玻璃作业守则指出,钢化玻璃应在生产时经过热浸处理以降低风险;夹胶玻璃是另一个选择。
- 扶手与防滑:即使现在用不着,也可以在墙内预埋实心底板,日后随时加装扶手而不用拆砖;地砖要选沾水时仍然防滑的款式。
- 冷热水:使用冷热水混合龙头时,冷水要与供应热水器的水来自同一水源,以平衡水压,避免其中一边供水中断时烫伤人。这是香港水务署技术要求中的法定条文。
热水器与卫生间用电
- 燃气热水器:在香港出售的家用燃气热水器,须经机电工程署认可,附有“GU”标志。按香港《气体安全(装置及使用)规例》,新安装供浴室或淋浴使用的热水器,必须是密封(对衡)式,大致相当于内地所说的平衡式或强制给排气式;不可新装普通烟道式热水器,无烟道(直排式)热水器更不准安装。单位一般已为密封式热水器预留烟道口;有预留的话,就只可安装使用该烟道口的密封式热水器。安装与改动,要由注册气体工程承办商聘用的注册气体装置技工进行;机电工程署也建议,至少每18个月由注册气体工程承办商做一次安全检查。
- 电热水器:市面主要有即热式、花洒式(低压储水式)与高压储水式三类。机电工程署指出,大部分事故源于安装不当与缺乏保养,应聘用注册电业承办商与持牌水喉匠安装。花洒式热水器不可加装带开关的花洒头,出水口也不可接驳洗手盆或浴缸,以免压力过高而爆炸。高压储水式热水器在安装前,要先向水务监督申请许可,电力部分也只可由持有相关R级注册的注册电业工程人员施工。
- 电路:6千瓦或以下的单相电热水器,要使用独立的最终电路,由双极开关控制;热水器装在卫生间内的话,开关要装在卫生间外方便的位置。
- 漏电保护:机电工程署2025年版《电力(线路)规例工作守则》规定,在设有固定浴缸或花洒的房间,凡供电给离完工地面2.25米以内、有外露导电部分的电器的电路,都要由不超过30毫安的漏电断路器保护。按2020年版守则完成的装置,如在2026年12月31日或之前完成并接驳电力,也视为符合要求。
- 插座与开关:插座要设在距离浴缸或淋浴盆0.6米以外,并受漏电断路器保护。开关要设在使用浴缸或花洒的人正常触及范围以外,绝缘拉线开关除外;灯、排气扇与电热水器的开关,机电工程署建议装在卫生间外面。
只有一个卫生间,施工期间怎样过
价钱由什么决定,报价要写清楚什么
- 范围:全拆重做,还是只换洁具与饰面;
- 移位:移动马桶、淋浴或地漏,连带小型工程的程序;
- 换管:是否同时更换供水管与排水管,旧楼尤其常见;
- 防水:范围、上墙高度与做法;
- 瓷砖:尺寸、材料与铺法;
- 洁具与五金:壁挂马桶需要入墙水箱与支架,玻璃屏、水龙头与浴室柜的规格也差别很大;
- 热水器与电力:由燃气改用电,或改用即热式,可能要加独立电路并检查电力负荷;
- 吊顶与通风:吊顶、检修口与排气扇。
